电力迁改让道 助推川南首个水陆互通立交建成通车
2017-05-31 10:05 来源:四川新闻网

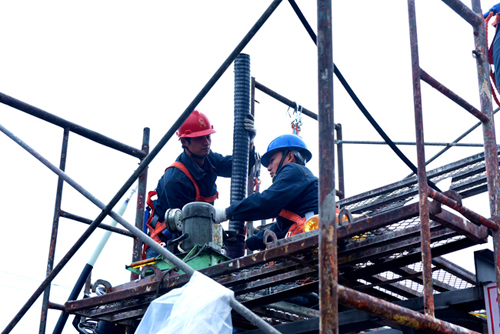

供电公司工作人员正在作业

错开高峰停电  89天浴血奋战

为切实减少因迁改转接造成的停电次数,赵勇带领全队成员集思广益,总结以往施工经验,借鉴类似工程先进经验,大胆尝试,果断创新,反复修改,最终确定用同沟道敷设多条电缆的施工方案提高工程质量,加快施工进度。

但计划始终赶不上变化,迁改过程中,由于埋设线路标识老化,土建施工单位误挖误伤电缆十余次,造成大面积停电,抢险、抢修耗去的时间更是加剧了原本紧张的工期。

为了克服这一难题,只能将大量停电施工作业放在了晚上和周末进行,从深夜12点到凌晨5点,一干就是十来天,施工人员们轮班倒,干在工地,吃在工地。

直至12月28日,线路迁改工程提前一天顺利完工,赵勇和全体施工人员谈及89天来的感受,无不松了一口气。

“此次迁改工程是公司成立16年来,10kV电压等级市政工程施工工期最紧、工程量最大、难度最高的一次施工任务,同沟道敷设如此多的电缆方案也是头一次尝试,面对同沟道敷设电缆辨识度低的难题,我们第一次使用新型电缆识别仪,结合电缆故障判断仪,反复确认是否带电,为确保停电电缆万无一失,我们还采用了射钉枪外力破坏实验,在停电电缆上从不同的角度射入三颗钢钉,以此来验证停电是否完全,方才能施工”赵勇说。
