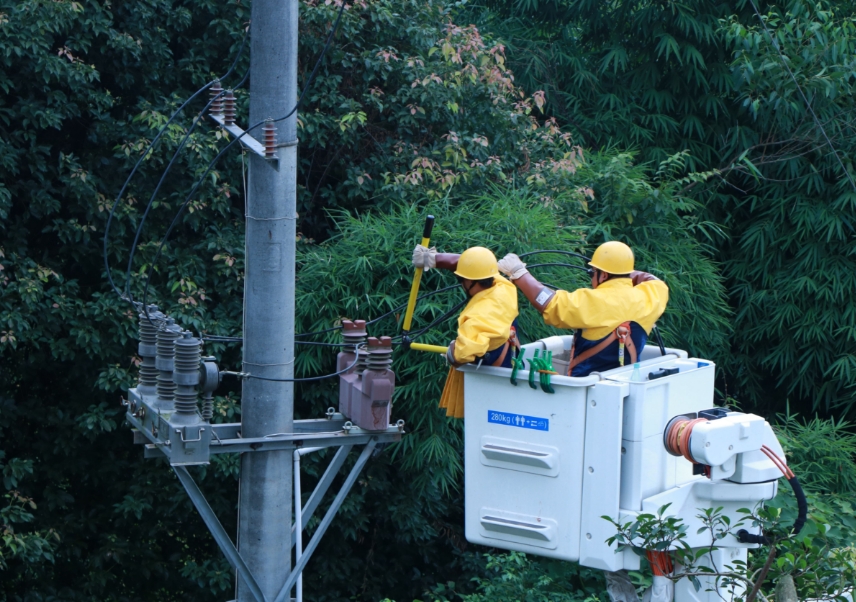

四川新闻网消息(周瑜原 秦旭 李勇)剥开电缆保护套,除去电缆内护套包裹层露出绝缘层,加上专用的冷缩头……7月30日,在金秋湖镇中心校扩建配电线路施工现场,国网宜宾市翠屏供电公司调试队队员张锡华正在为该校低压电缆搭接制作电缆头。
金秋湖镇中心校扩建项目是金秋湖镇对该镇教育资源的集中优化整合,扩建后学校新建了宿舍、食堂、教育楼,增加了电梯、投影、食堂蒸饭柜等大量用电设备,用电需求也大大增加,为全面满足学校扩建后用电需求,国网宜宾市翠屏供电公司主动上门提供办电服务。
该公司全力配合施工方建设,落实专人和施工方进行对接,得知在8月学校扩建工程就将进入尾声,随后就要开始筹备开学事宜。为不影响学校开学进展,公司抽调精兵强将在三伏天加班加点为学校完成配电工程施工。
7月29日,国网宜宾市翠屏供电公司调试队进场为学校开展施工作业,按照计划将在三天内完成环网柜、箱变调试,电缆展放,设备调试,电缆搭接。“低压1号柜有电,低压2号柜有电……”施工现场,调试队队员罗兴华对箱变、环网柜等设备进行逐一检查,查看设备接线方式,核对相关参数,并完成新安装好的箱变、环网柜调试。
在对箱变、环网柜参数核对无误后,施工队员一层层将电缆保护层剥开,直到露出最里面的黄色铜芯,又小心翼翼加装上专门的保护套,制作完成电缆搭接头。“制作电缆头的时候一定要将杂质清理干净,不然使用过程中可能会放电损坏电缆绝缘层。”工作负责人对正在制作电缆头的队员叮嘱道。
7月31日,在施工人员的相互配合下,完成了带电搭接,金秋湖镇中心校顺利接入通电,整个施工中共更换开关1台,安装环网柜1台,安装630千伏安箱变1台,展放电缆700米,制作电缆头20套,有效保证该校秋季顺利开学。
