设备大修改造 宜宾供电积极备战迎峰度夏
|
四川新闻网消息(周瑜原 杨义伟 蔡志敏)3月27日,随着变电站1号主变压器第5次冲击合闸试验成功,国网宜宾供电公司220千伏北荆坝变电站1号主变风冷系统大修改造工程顺利投运,将进一步提升宜宾市筠连县、高县的区域供电能力,提前为今年迎峰度夏做好准备。

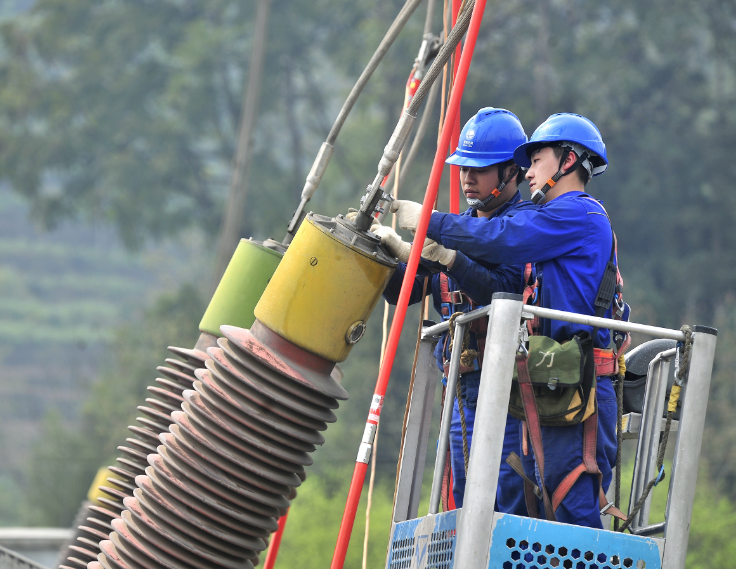

220千伏北荆坝变电站位于筠连县筠连镇荆花村,是一座220千伏综合自动化无人值守变电站。在长时间的带电运行过程中,该站主变冷却控制系统存在二次元件老化、接触器接触不良、散热器缝隙积累灰尘污垢较多等问题,严重影响散热冷却效果。在迎峰度夏期间伴随着气温升高、负荷增大,油温极易大幅升高,给主变运行带来极大的安全隐患。对此,国网宜宾供电公司在认真总结往年迎峰度夏经验的基础上,结合春季安全检查和百日安全攻坚行动,提前部署,精心组织此次检修工作,全力确保电网安全稳定运行。
此次改造工程作为国网宜宾供电公司备战2023年迎峰度夏的重点工作之一,工期从3月15日到27日,施工期间主要开展了改造油浸风冷散热方式、更换全套主变密封件、更换储油柜和散热片,更换主变冷却控制系统二次老化元件等工作。针对工作现场多、人员管控复杂等问题,国网宜宾供电公司高度重视,于3月1日提前制定了3月份详细的施工进度表,分专业、分时间细化工作任务和人员安排。
据了解,经过改造后的主变采用新型片散风冷式冷却系统,既可达到降低油面温度、降低运行损耗、降低噪音、减少渗油点的作用,又可减轻后续运行维护的工作量,延长设备寿命,提高供电可靠性,满足筠连、高县区域用电负荷快速增长的需求。
