“挪窝”腾地 宜宾供电“礼让”机场快速通道建设

来源:四川新闻网 更新时间:2018-08-08 15:51

四川新闻网宜宾8月8日讯(王渤涛 陈刚 张艳敏)8月8日,国网四川宜宾江北供电公司在宜宾市翠屏区宗场镇新治村顺利完成10千伏宗镇线和白家庄支线搬迁,腾地百余亩,为宜宾新机场快速通道建设让道。

据悉,宜宾新机场快速通道路线全长约11.2km,双向8车道,设计时速60km/h,建设工期为20个月,项目总投资26.8亿元,起于正在建设的“宜宾五粮液机场”,东止宜宾市岷江新区。建成后,将成为宜宾市中心城区快速路——二环线的重要组成部分。

该公司宗场供电所所长蒋运生说,宜宾新机场快速通道工程项目在翠屏区宗场境内涉及石骨村等14个村民小组10千伏及以下配网电力线拆迁工作。公司统筹安排,科学调度,无缝对接,将负荷转移至其它线路供电,在不影响居民供电的情况下,先建后拆。在得到拆迁通知后,随即快速开展电力线路“挪移” 施工作业。

7月27日,温度高达37、8摄氏度。笔者在现场看到,40余施工人员采取分组方式作业,烈日下,“蒸桑拿”大汗淋淋。特别是电杆上的温度“爆表”直冲到56摄氏度,电杆上的作业人员挥洒如雨,衣服被汗水浸透,烈日烘拷下,湿了又干,干了又湿,露出的皮肤全部已经晒成了黝黑。

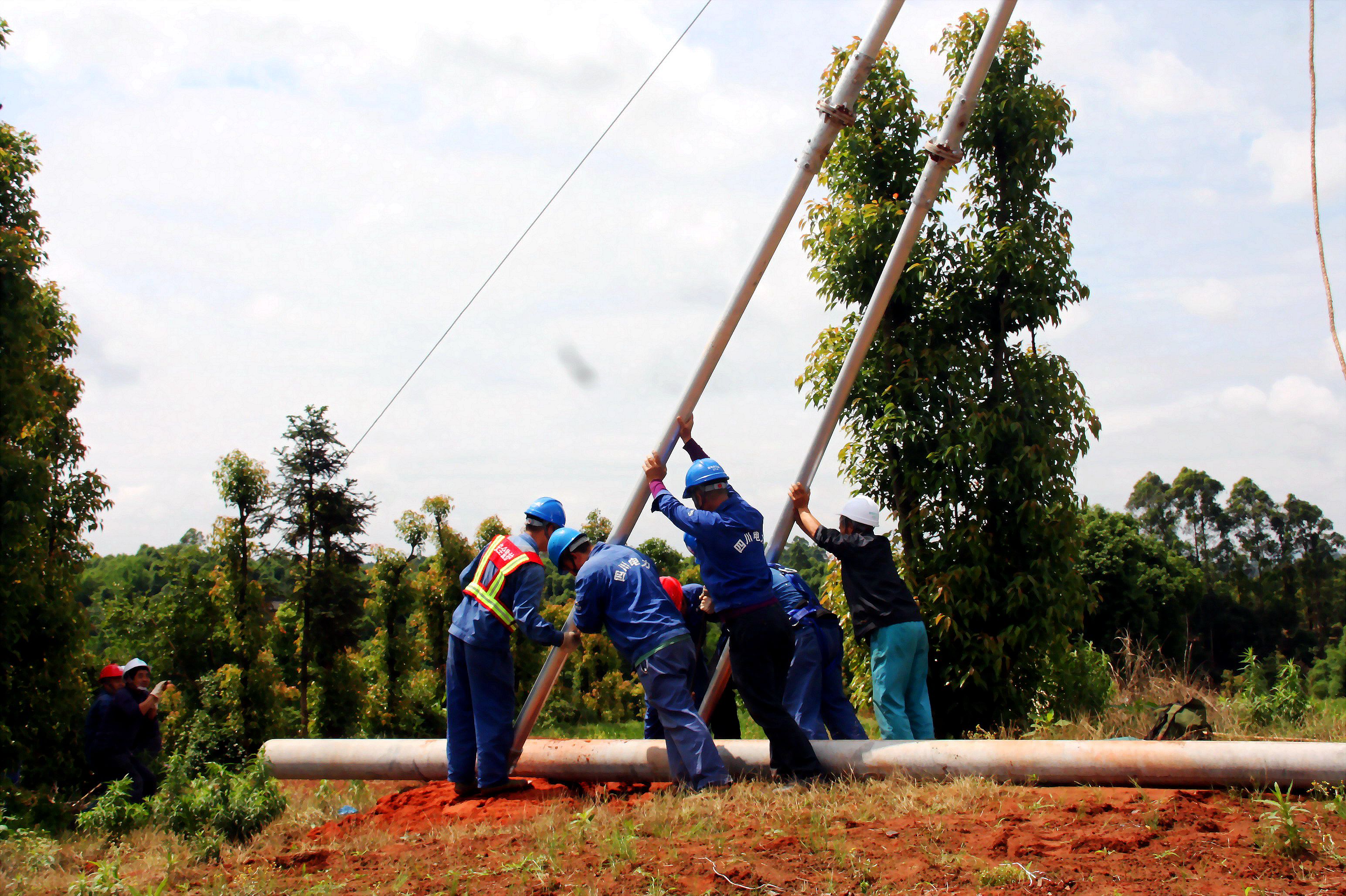

从7月中旬开始,经 20多天鏖战,快速通道“S线”段征地范围内最后一台变压器及10千伏配网线路成功迁移,至此,标志着“S线”上电力设施拆迁完工。此次施工,共新立杆塔43基,迁移高低压线路6.02千米,拆除10千伏及以下配网线路3.01千米,迁移变压器6台,腾地百余亩,有力保障了快速通道的全线开工。

“下一步,按照快速通道建设进度和时间节点,我们将继续有序推进快速通道“东连线”(机场——观斗山)地域范围内的10千伏及以下配网线路设备拆迁让道工作” 蒋运生说。
